我司順利完成合銅路廬江泥河段高低壓線路突擊改造任務

作者: 日期: 2018/7/17 17:11:09 來源:

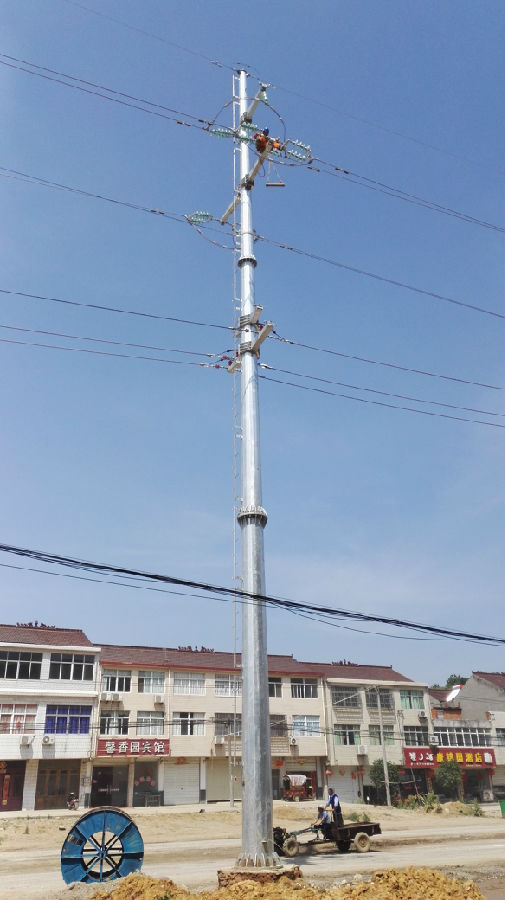

    我司承接施工的S103合銅公路泥河段高低壓(改造后為35KV 繡泥344線、10KV0.4KV同桿三回路架設)線路改造工程,具有停電時間短、桿塔高、施工任務重、作業環境復雜、高低壓線路交錯、施工危險源多等特點,本次改造工程任務只有3天停電時間,要完成二條合計約2公里的35KV線路遷移新架、同桿一根光纜敷設、同桿架設10KV0.4KV線路各約2公里、遷移安裝臺區二座、加桿改造10KV支線二條、桿上安裝真空開關二臺、14處低壓電纜下戶線遷移連接及部分0.4KV支線改造架設任務等。因改造后線路與原有老線路之間平行距離只有3米,所以原有老線路與設備拆除也只能放在停電時間內進行,原老線路是桿塔混合架設,鋼管塔與大拔梢加強桿拆除難度很大,全部要采用乙炔切割,同時按照供電公司要求,每天晚上六點鐘之前要保證所有線路安全帶電運行,在短短幾天內,要完成如此艱巨任務,其壓力可想而知。

 為圓滿完成工程改造任務,我司項目部人員充滿信心,變壓力為動力,積極聯系供電公司領導到現場進行仔細勘查和交流,根據停電計劃詳細編制出本工程施工方案。我司也將本工程作為重點突擊任務來實施,不計成本,調配巢湖、和縣兩個施工項目部施工人員到泥河鎮進行匯戰,采取多個作業面同步、交叉施工。工程自56日開工,511日完工,歷時6天,參與施工人員每天早上4點鐘起床,晚上十一點才能休息,十分疲勞,期間又先是高溫,接著連續雨天,惡劣環境對我司施工人員是個嚴峻考驗,安全防范工作非常重要,我司管理及施工人員40多人克服酷暑和雨天濕滑帶來的種種困難,振作精神,披星戴月,加班加點,爭分奪秒搶時間,最終按計劃圓滿完成了所有新建與拆除工作任務,受到了廬江供電公司領導的一致好評。

   通過本次高強度突擊工程改造任務的施工,一方面展示了我司過硬的專業管理水平與大規模施工人員調配與組織能力,另一方面也充分展示了我司不畏艱難、團結協作、勇往直前的良好精神風貌。



撰稿:朱輝

二O一六年五月十五日









blob.pngv































地址:合肥市望江西路與潛山路交口港匯廣場A座1101-1120室 電話:0551-65579619
ICP備案號: 皖ICP備18015667號-1 皖公網安備 34010402700407號
